С чего начать ремонт в квартире

26.08.2026
С чего начать ремонт в квартире

Главный ответ на вопрос, с чего начать ремонт в квартире, — с аудита текущего состояния помещения и четкого понимания финального результата. Прежде чем покупать материалы или нанимать мастеров, необходимо определить объем работ, согласовать возможные изменения планировки и составить подробный бюджет. Спонтанные решения на старте неизбежно ведут к переделкам и перерасходу средств.

В этом материале мы разберем подготовительный этап и последовательность действий: от первых замеров до старта черновых работ. Вы узнаете, какие задачи можно решить самостоятельно, где потребуется помощь проектировщиков и как избежать типичных ошибок, из-за которых ремонт затягивается на месяцы. Рекомендации универсальны, но их реализация всегда зависит от типа дома, состояния инженерных сетей и ваших финансовых возможностей.

Шаг 1. Аудит помещения и постановка задач

Любой ремонт квартиры с нуля начинается с осмотра. Если вы купили жилье в новостройке без отделки, важно проверить качество стяжки, ровность стен, работу вентиляции и наличие трещин в несущих конструкциях. Выявленные дефекты от застройщика нужно зафиксировать актом до приема квартиры, иначе исправлять их придется за свой счет.

Во вторичном фонде аудит требует большего внимания. Оцените состояние старых труб, электропроводки и перегородок. Алюминиевая проводка толщиной менее 2,5 мм² не выдержит современных нагрузок и потребует полной замены. Старые чугунные радиаторы и стальные трубы часто скрывают критическую коррозию. На этом этапе вы должны решить, какой тип работ вам предстоит: косметическое обновление поверхностей или капитальный ремонт вторичного жилья с заменой всех инженерных систем.

Чек-лист приемки квартиры

Шаг 2. Проектирование и эргономика пространства

Многие пропускают этот этап, считая дизайн-проект роскошью. Однако план расстановки мебели и сценарии освещения напрямую диктуют, с чего начать отделку квартиры. Если вы не определите точное расположение кровати, дивана и рабочей зоны заранее, розетки окажутся за шкафами, а выключатели — в недоступных местах.

Проектирование решает утилитарные задачи:

  • Расчет необходимой мощности электрощита.
  • Трассировка труб водоснабжения и канализации с учетом уклонов.
  • Размещение трасс для кондиционеров и приточной вентиляции.
  • Зонирование света (общее, рабочее, декоративное).

Для сложных объектов с нестандартной геометрией или большой площадью привлечение дизайнера или архитектора экономит время и нервы. Для типовых квартир можно составить подробный план самостоятельно, используя бесплатные программы для визуализации, но все размеры нужно перенести в чертежи с точностью до миллиметра.


Не знаете с чего начать ремонт? Свяжитесь с нами

Шаг 3. Юридические границы: перепланировка и согласование

Прежде чем брать в руки кувалду, изучите правила ремонта в квартире, касающиеся изменения конфигурации помещений. Любое вмешательство в конструктив или инженерные сети требует официального согласования. Самовольные действия грозят крупными штрафами и судебным требованием вернуть помещению первоначальный вид за ваш счет.

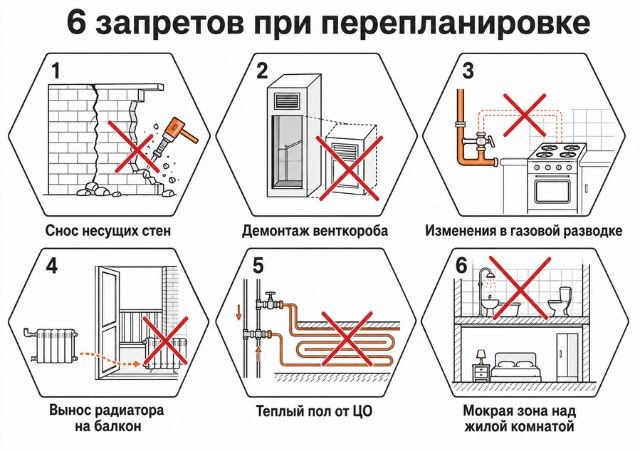

Запреты при перепланировке

Категорически запрещено:

  • Сносить или ослаблять несущие стены и колонны.
  • Демонтировать общедомовые вентиляционные короба.
  • Переносить «мокрые зоны» (санузлы, кухни) над жилыми комнатами соседей снизу. Исключение — первые этажи или квартиры над нежилыми помещениями.
  • Объединять газифицированную кухню с жилой комнатой без установки плотной раздвижной перегородки.
  • Выносить радиаторы центрального отопления на балконы и лоджии.
  • Подключать теплые полы к общедомовой системе горячего водоснабжения или отопления.

Если ваши планы затрагивают несущие конструкции, потребуется заказать техническое заключение о безопасности вмешательства. Согласованием лучше заниматься до старта демонтажа, чтобы не столкнуться с невозможностью узаконить изменения постфактум.

Шаг 4. Формирование сметы и резервного фонда

Пошаговый ремонт в квартире с чего начать финансово? С детального расчета. Смета должна включать не только стоимость черновых и чистовых материалов, но и логистику, подъем на этаж, вывоз строительного мусора и аренду специнструмента.

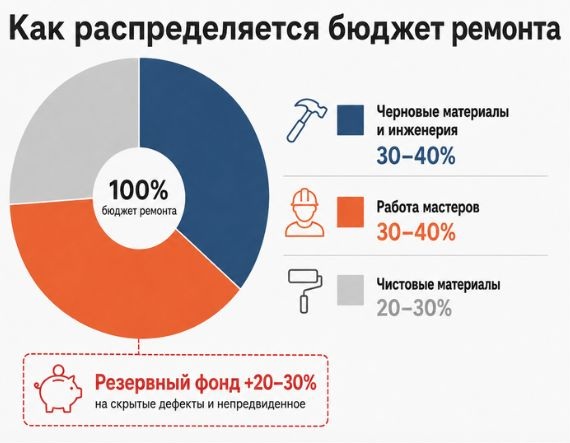

Бюджет на ремонт

Распространенная ошибка — планировать бюджет «впритык». В процессе вскрытия полов или стен часто обнаруживаются скрытые дефекты: гнилые лаги, осыпающаяся штукатурка, необходимость дополнительного шумоизолирования. Профессионалы рекомендуют закладывать резервный фонд в размере 20–30% от общей суммы на черновые работы и материалы.

Структура типового бюджета выглядит так:

  • Черновые материалы и инженерия — 30-40%.
  • Работа мастеров — 30-40%.
  • Чистовые материалы, сантехника, двери — 20-30%.
  • Мебель и декор — рассчитывается отдельно.

Шаг 5. Выбор исполнителей: анализ форматов

Решение о том, кто будет выполнять ремонт поэтапно, принимается на основе вашего бюджета, свободного времени и готовности нести риски.

Формат Плюсы Минусы Кому подходит
Своими силами Экономия на оплате труда Высокий риск брака, затянутые сроки, необходимость покупки дорогого инструмента Тем, кто имеет строительные навыки, располагает временем и готов делать только простые операции (покраска, демонтаж)
Частная бригада Стоимость ниже, чем у компаний Отсутствие юридического договора, гарантий и прорабского надзора. Риск исчезновения исполнителей Опытным заказчикам, способным самостоятельно контролировать каждый этап и закупать материалы
Ремонтная компания Официальный договор, смета, гарантия на скрытые работы, личный прораб Цена выше за счет налогов и администрирования Тем, кто ценит время, хочет защитить свои права и делегировать контроль профессионалам

Важно понимать: сложные узлы, такие как электромонтаж, сварка труб и устройство стяжки, нельзя доверять случайным людям. Ошибки в скрытых работах проявляются только после чистовой отделки и требуют колоссальных затрат на демонтаж.

Шаг 6. Закупка материалов и логистика

Не пытайтесь завезти все материалы в пустую квартиру в первый же день. Это создаст хаос на объекте, затруднит передвижение мастеров и может привести к порче чистовых изделий от влаги и пыли.

Закупки делятся на два этапа:

  1. Черновые и инженерные: трубы, кабели, профили, штукатурка, блоки для перегородок. Их завозят сразу после демонтажа и вывоза мусора.
  2. Чистовые: плитка, ламинат, обои, двери, сантехника. Их заказывают на этапе завершения грязных работ. Плитку и сантехнику можно выбрать заранее, чтобы мастера могли заложить точные размеры и толщину клеевого слоя при выравнивании стен и полов.

Крупногабаритные материалы требуют согласования с управляющей компанией для использования грузового лифта.

Шаг 7. Базовая последовательность ремонтных работ

Соблюдение порядка ремонта в квартире с чего начинают черновые процессы гарантирует долговечность отделки. Универсальный алгоритм выглядит так:

  • Демонтаж: снос перегородок, удаление старой отделки, штробление.
  • Возведение новых перегородок: кладка блоков, монтаж гипсокартонных конструкций.
  • Инженерные сети: разводка электрики, монтаж трасс кондиционирования, замена стояков и разводка труб водоснабжения.
  • Стяжка пола: выравнивание основания, укладка теплого пола (если предусмотрено).
  • Штукатурка стен и потолков: выравнивание по маякам.
  • Подготовка под чистовую отделку: шпаклевание, ошкуривание, грунтование.
  • Чистовые работы: укладка плитки, покраска, поклейка обоев.
  • Монтаж напольных покрытий и потолков.
  • Установка дверей, плинтусов, розеток, сантехники.

Главное правило: работы ведутся сверху вниз (от потолка к полу), а мокрые процессы должны полностью просохнуть перед началом следующих этапов. Гипсовая штукатурка сохнет из расчета примерно 1 мм слоя в сутки при нормальной вентиляции. Цементная стяжка набирает прочность до 28 дней, и укладывать на нее чувствительные к влаге покрытия раньше срока запрещено технологией.



Ошибки на старте, которые дорого исправлять

  • Отсутствие плана розеток. Использование удлинителей поверх новых обоев — частый итог спонтанного ремонта.
  • Экономия на гидроизоляции. Протечка в санузле без должной защиты приведет к затоплению соседей и оплате их ремонта.
  • Нарушение сроков высыхания. Укладка ламината на невысохшую стяжку гарантированно приведет к появлению плесени и вздутию замков.
  • Игнорирование ревизионных люков. Зашивание доступа к счетчикам и кранам наглухо плиткой сделает невозможным их обслуживание или срочную замену.
  • Покупка чистовых материалов до выравнивания стен. Толщина слоя штукатурки может «съесть» несколько сантиметров, из-за чего заказанная встроенная мебель или кухонный гарнитур просто не поместятся в нишу.

Частые вопросы

Нужно ли менять всю электрику в новостройке?

Не всегда. Застройщики часто прокладывают качественный медный кабель. Однако расположение розеток и выключателей редко отвечает эргономике. Обычно выполняют частичную замену, добавляя новые линии для мощной техники и перенося точки под ваш план мебели.

Что делать, если соседи снизу уже сделали ремонт, а я хочу расширить санузел?

Расширение «мокрых зон» за счет площади коридора или кладовой допускается, но требует обязательного согласования и устройства усиленной гидроизоляции с заходом на стены. Увеличивать санузел за счет жилой комнаты соседей снизу запрещено нормативами.

В какое время года дешевле и лучше начинать ремонт?

Зимой и поздней осенью спрос на услуги бригад падает, что позволяет получить скидки на работу и договориться о гибком графике. Однако в холодное время года возрастают расходы на отопление и просушку стяжки, а доставка материалов усложняется.

Можно ли жить в квартире во время капитального ремонта?

Это крайне не рекомендуется из-за токсичной пыли, шума и отсутствия базовых удобств (унитаза, ванной). Если бюджет не позволяет снять жилье, ремонт делят на изолированные зоны, начиная с дальней комнаты и двигаясь к выходу, но это растягивает сроки в разы.

Как проверить качество черновых работ перед чистовой отделкой?

Используйте лазерный уровень и правило длиной 2 метра для проверки ровности стен и стяжки. Допустимое отклонение — не более 2 мм на 2 метра. Инженерные сети необходимо опрессовать (проверить давлением) до того, как трубы будут замурованы в стены или залиты стяжкой.

Заключение

Ремонт требует дисциплины и последовательности. Тщательная подготовка, замеры и просчеты на бумаге экономят сотни часов работы и значительную часть бюджета на этапе реализации. Начинайте с аудита, не пренебрегайте проектированием инженерных сетей и всегда оставляйте финансовый резерв на непредвиденные обстоятельства.

Если вы хотите избежать стресса, связанного с поиском мастеров и контролем скрытых работ, следующий логичный шаг — профессиональная оценка объекта. Вы можете пригласить инженера для проведения замеров, составления детальной сметы и обсуждения сроков реализации вашего проекта.

точность расчета
87%
Консультация специалиста
Мы свяжемся с вами в течение 5 минут
Заказать расчет
Мы свяжемся с вами в течение 5 минут
Заказать расчет
Мы свяжемся с вами в течение 5 минут
Написать в Telegram Написать в Viber Написать в WhatSapp Написать в Instagram
